Dziennik budowy
Budowa Inwestycji Zarzecze II trwa nieprzerwanie od marca 2024 roku. Planujemy zakończyć ją w październiku 2025 roku. Wszystkie prace przebiegają zgodnie z harmonogramem.
Zapraszamy do zapoznania się z Dziennikiem Budowy i postępami prac.
Zobacz galerię
-

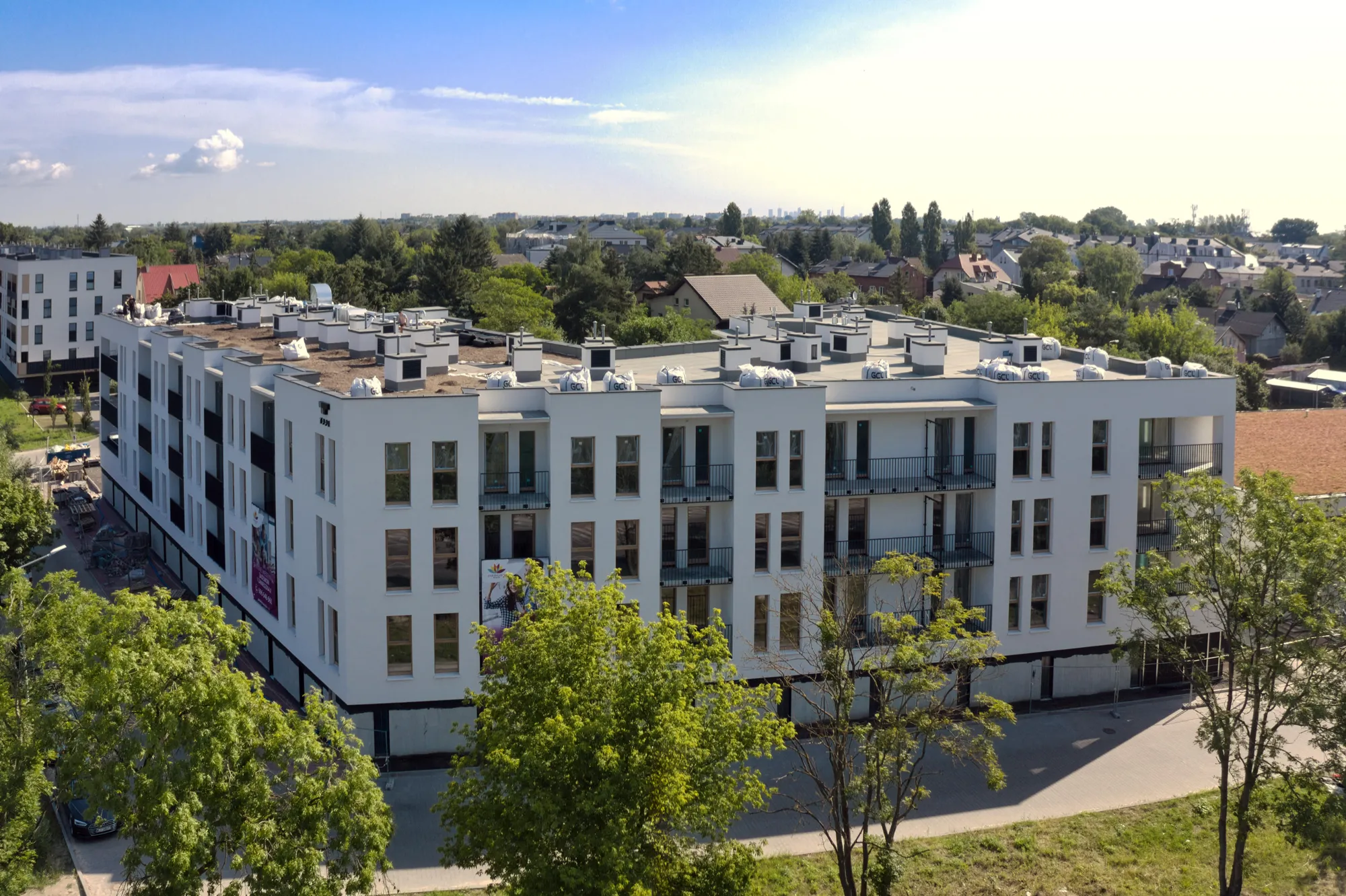

2025-07-17 Budowa Zarzecze II
-

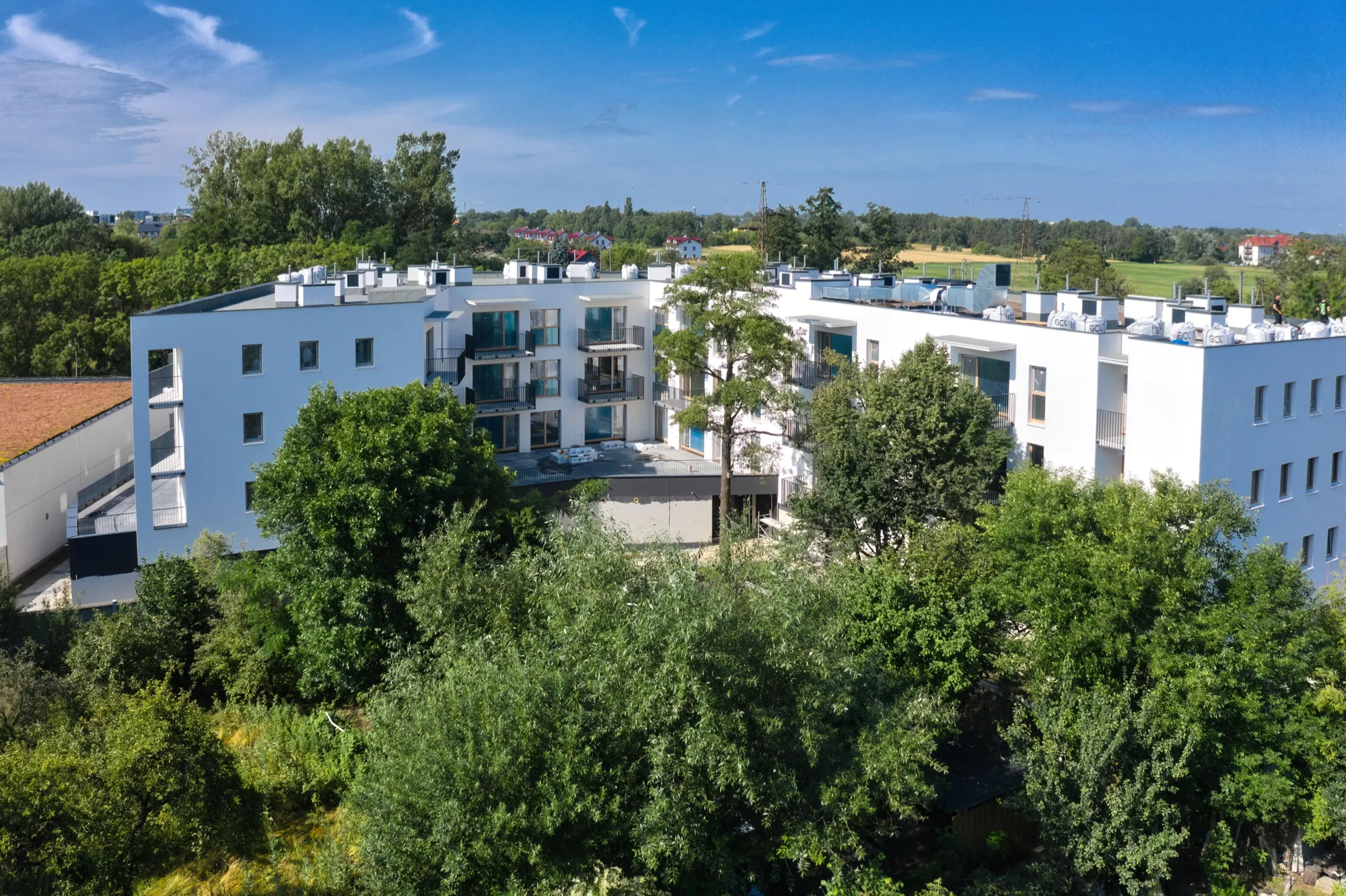

2025-07-17 Budowa Zarzecze II
-

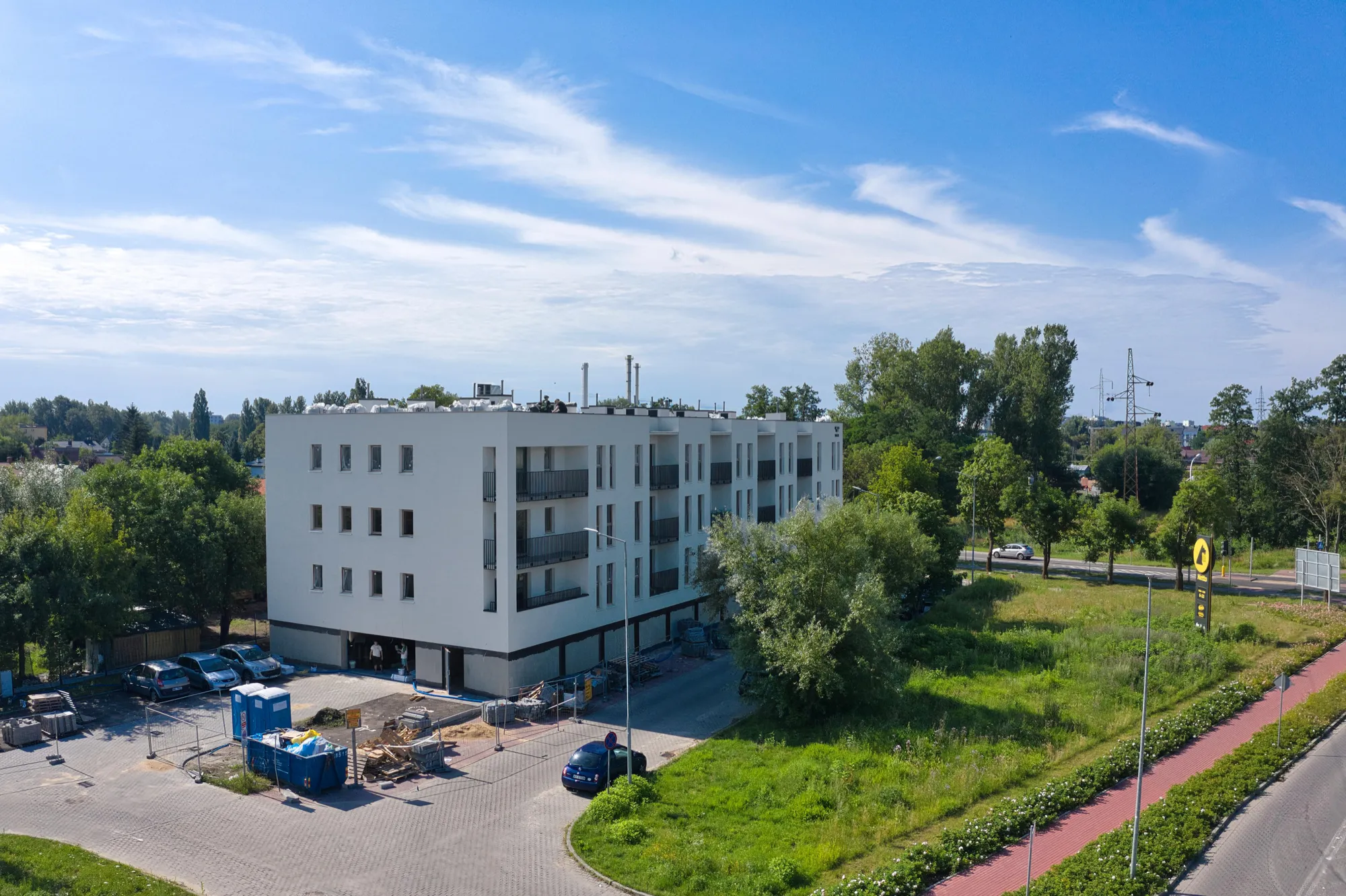

2025-07-17 Budowa Zarzecze II
-

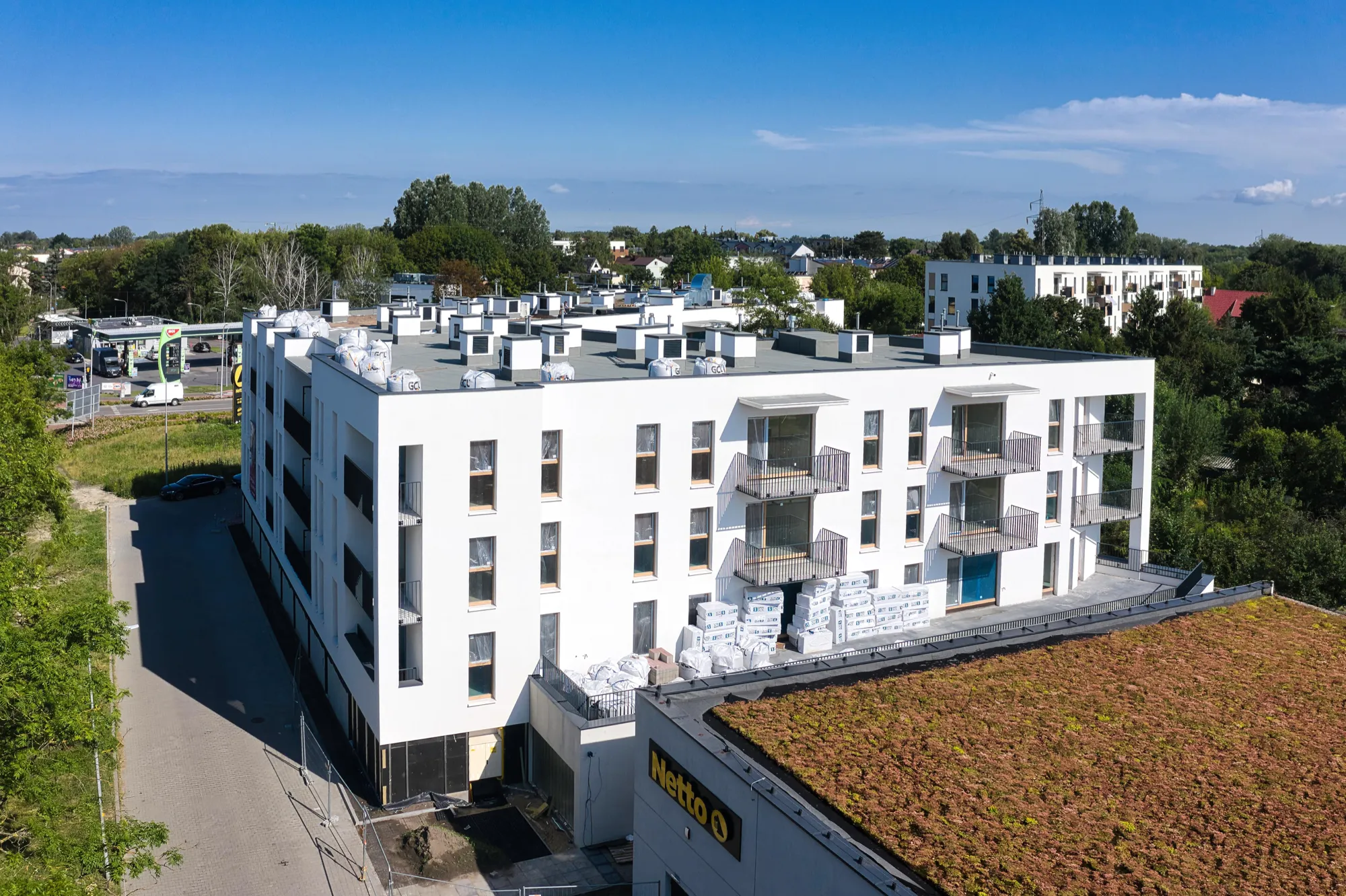

2025-07-17 Budowa Zarzecze II
Raport z budowy
Szanowni Państwo, miło nam poinformować o postępach prac na budowie inwestycji Zarzecze II. Wszystkie prace wykonujemy w terminie. A wszystko to abyście jak najszybciej mogli zamieszkać w swoich M.

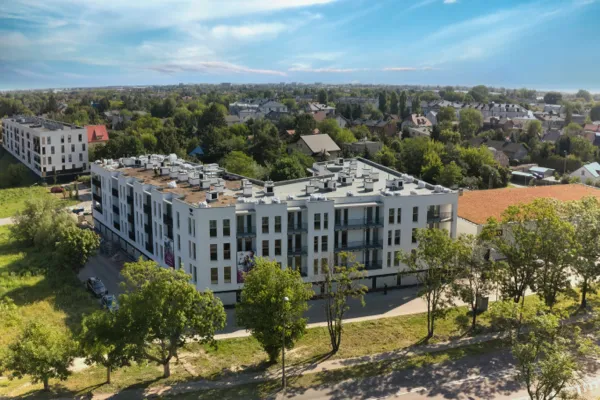

Raport z dnia 17.07.2025 r.
Prace budowlane
- Konstrukcja – wykonane w 100%
- Mieszkania – wykonane w 90%
- Okna w mieszkaniach – wykonane w 100%
- Garaż – wykonane w 75%
- Wykończenie części wspólnych – wykonane w 75%
Prace sanitarne – wykonane w 75%
Prace elektryczne – wykonane w 85%
Prace wentylacyjne – wykonane w 80%
Teren zewnętrzny – wykonane w 80%

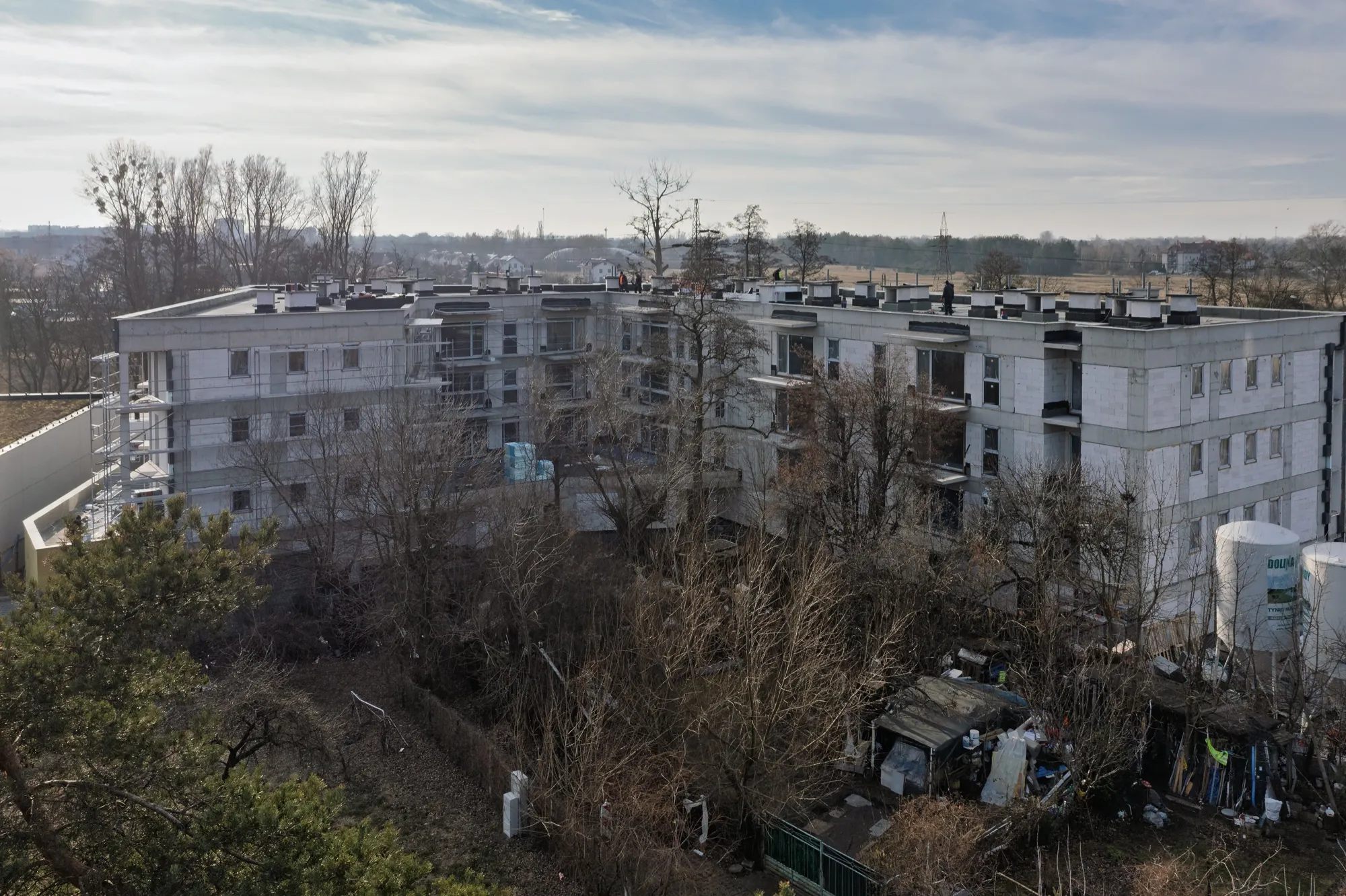

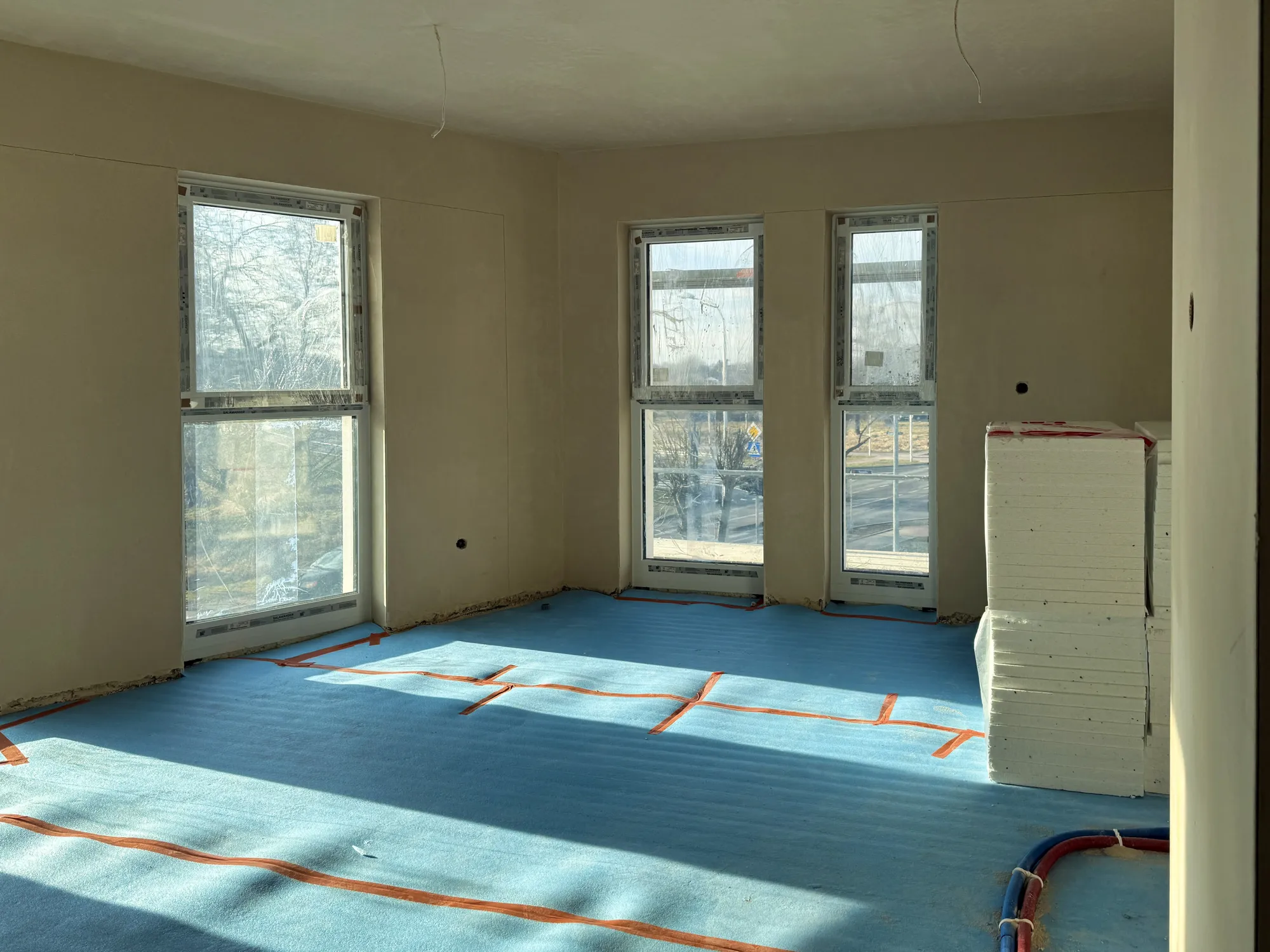

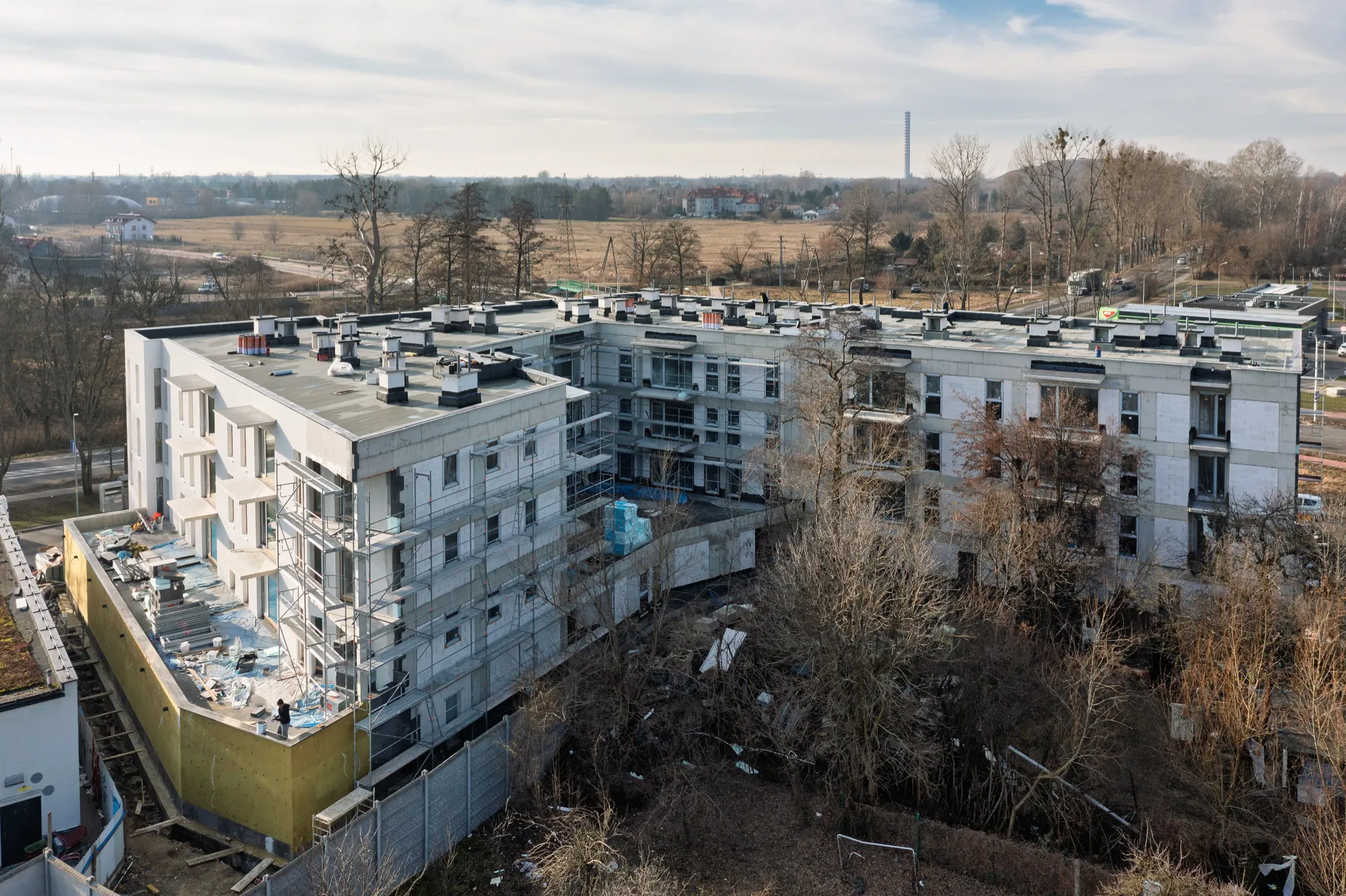

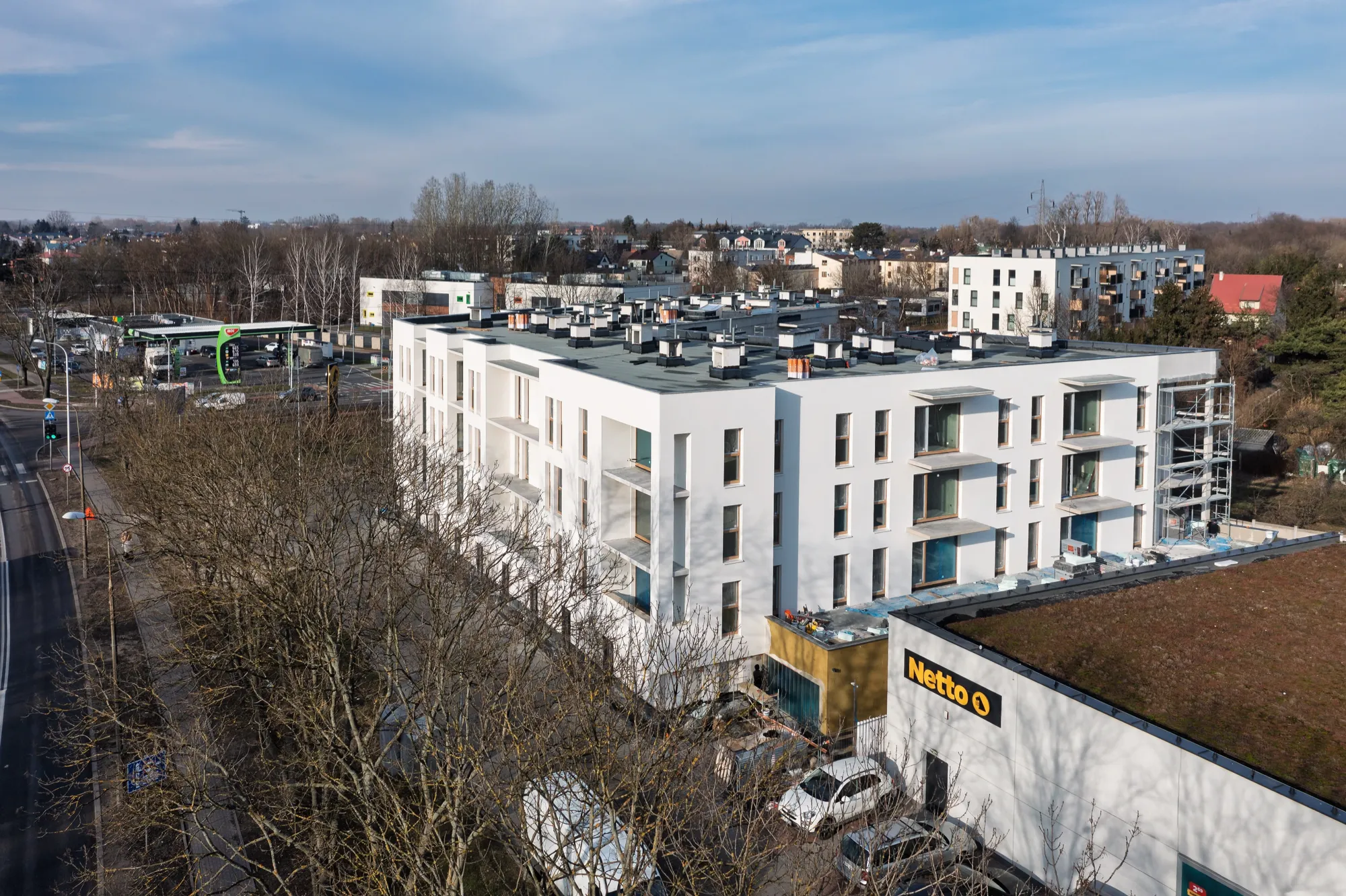

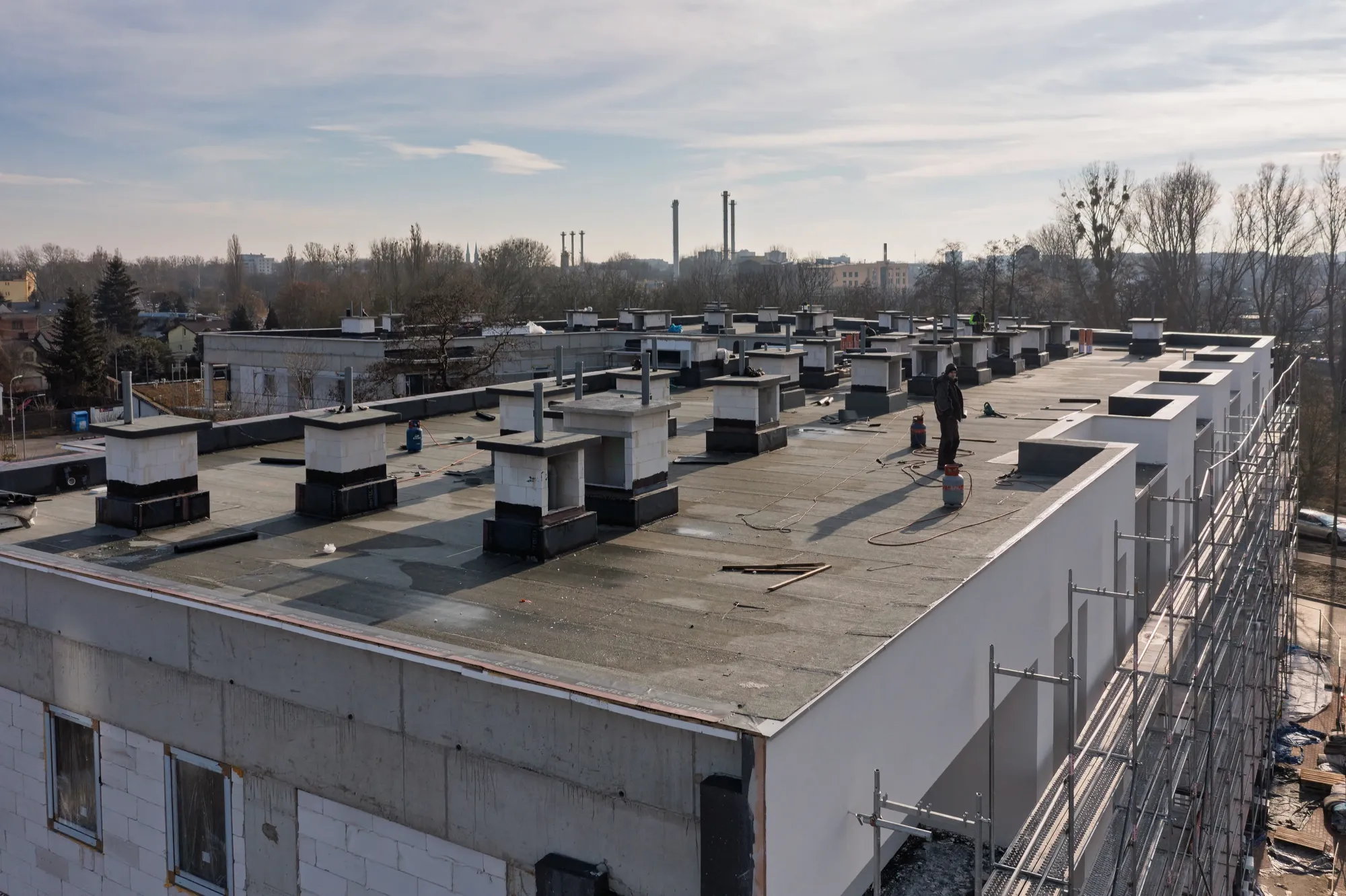

Raport z dnia 30.01.2025 r.
Prace budowlane
- Ściany murowe wewnętrzne – wykonane w 100%
- Okna w mieszkaniach – wykonane w 100%
- Wełna lamelowa garażu – wykonane w 100%
- Wełna na klatkach schodowych – wykonane w 90 %
- Tynkowanie mieszkań – wykonane w 65 %
- Wylewki w mieszkaniach – wykonane w 5%
- Izolacja dachu wraz z kominami – wykonane w 85 %
- Elewacja – wykonane w 45 %
Przyłącza
- Przyłącze wodno kanalizacyjne – wykonane w 100%
Prace sanitarne – wykonane w 30%
Piony i poziomy – wykonane w 100%, Instalacja wodna ciepła i zimna – wykonane w 40%, Instalacja c.o. ogrzewania podłogowego – wykonane w 10%, Instalacja gazowa – wykonane w 35%
Prace elektryczne – wykonane w 35%
Piony i poziomy – wykonane w 100%, Instalacja wodna ciepła i zimna – wykonane w 40%, Instalacja c.o. ogrzewania podłogowego – wykonane w 10%, Instalacja gazowa – wykonane w 35%
Prace wentylacyjne – wykonane w 25%
Instalacje mieszkaniowe – wykonane w 80%, Instalacja garażowa – wykonane w 35%
Na najbliższy czas prace tynkarskie i posadzkarskie oraz elewacyjne do zakończenia do połowy marca.

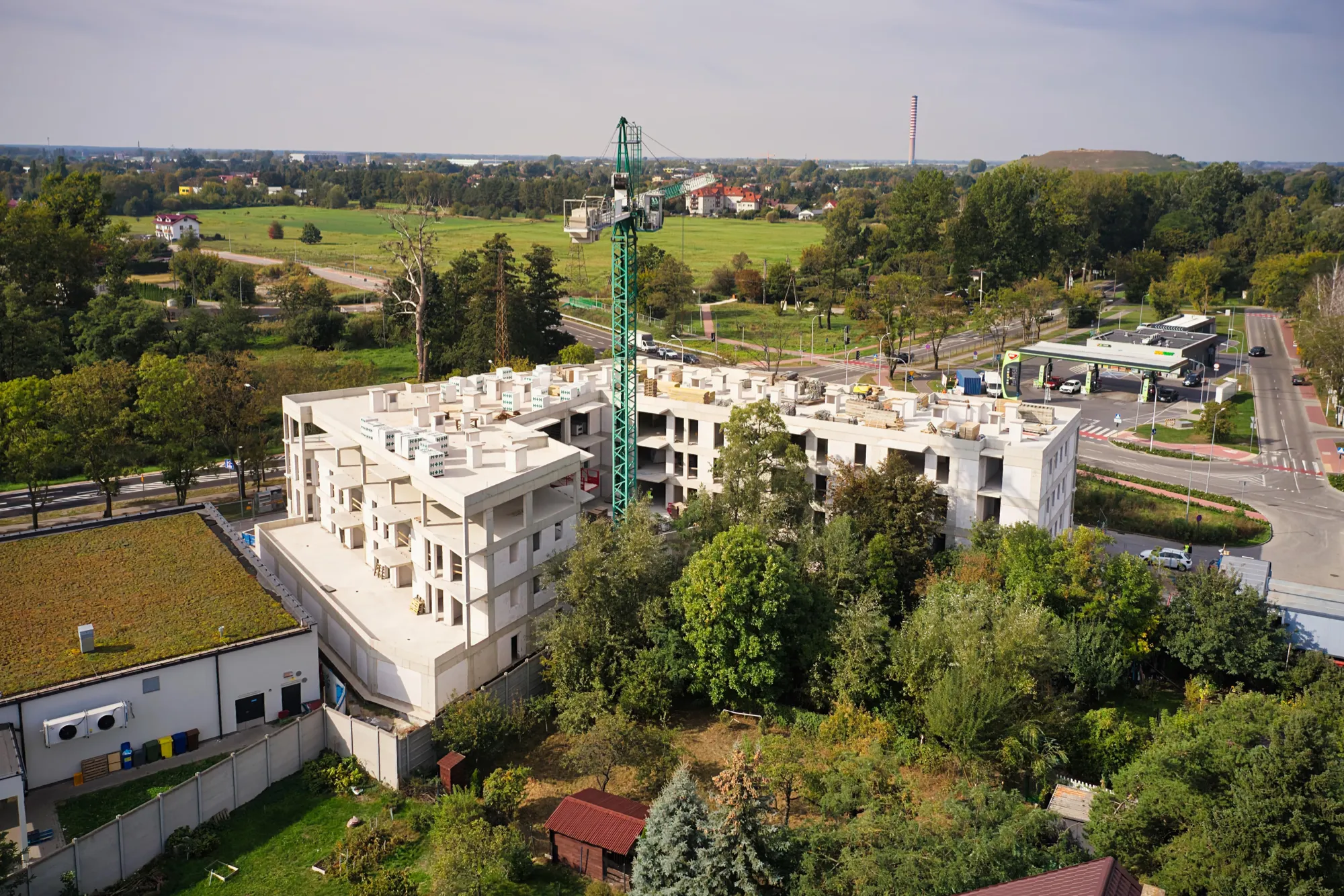

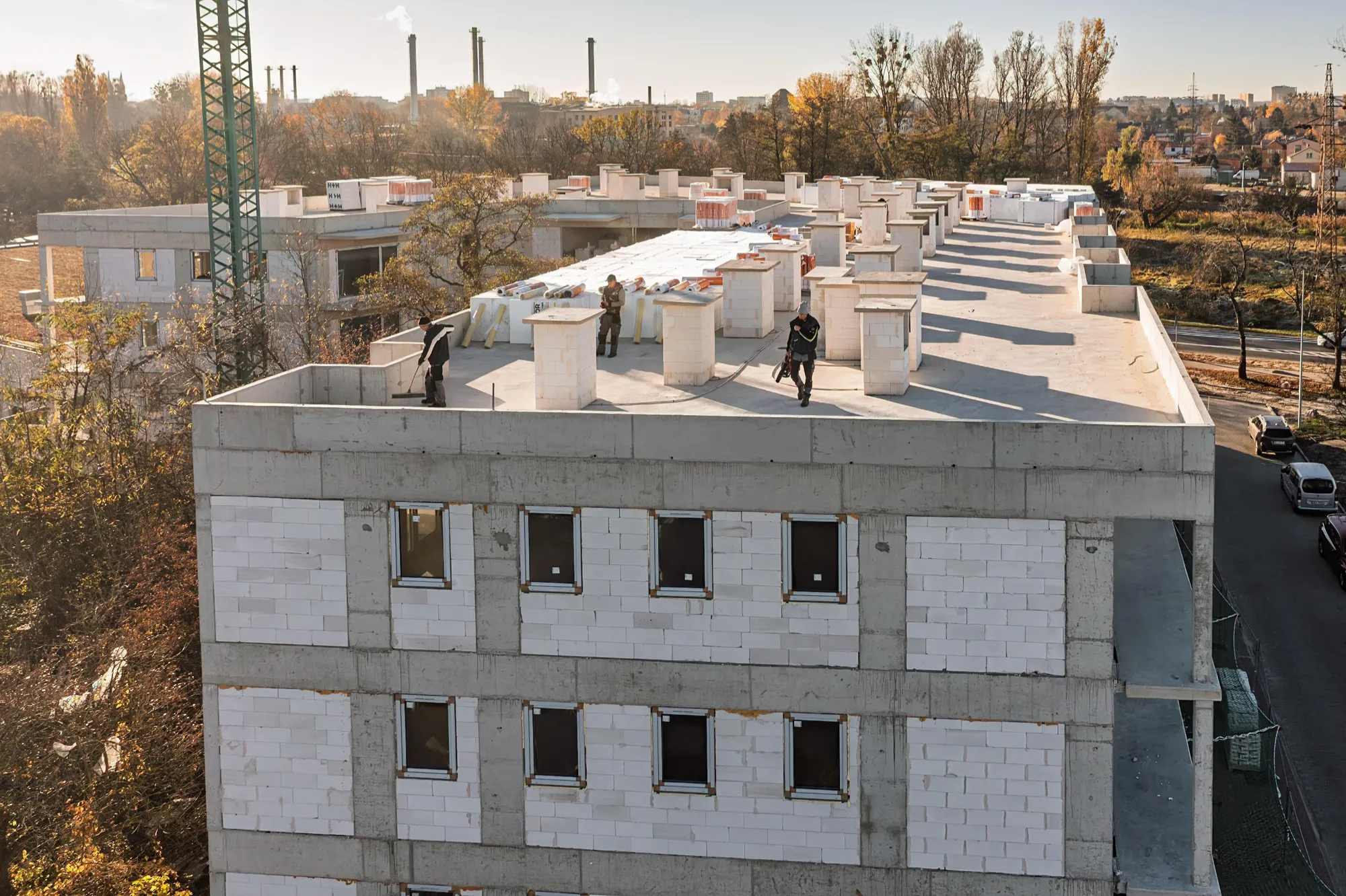

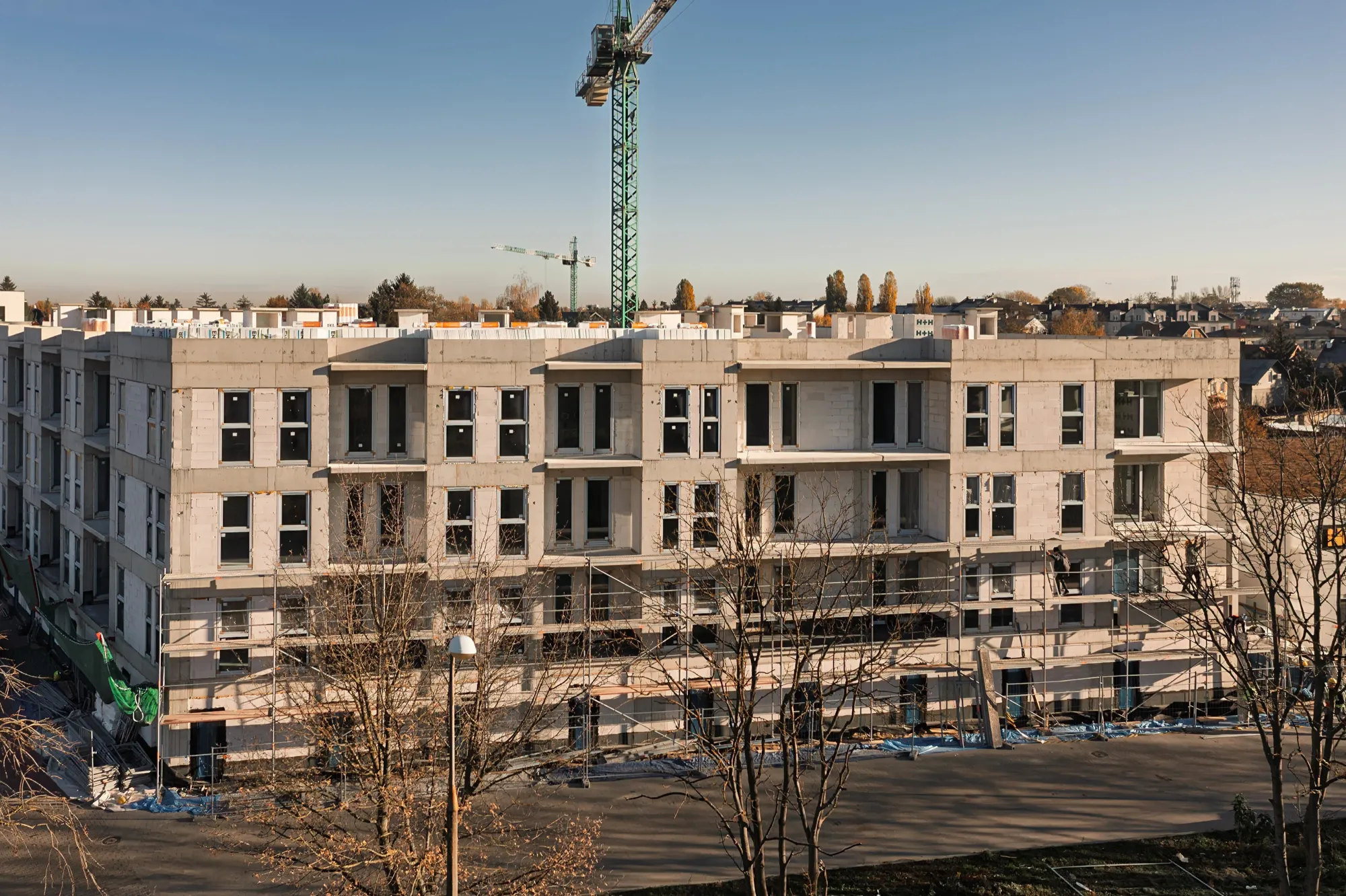

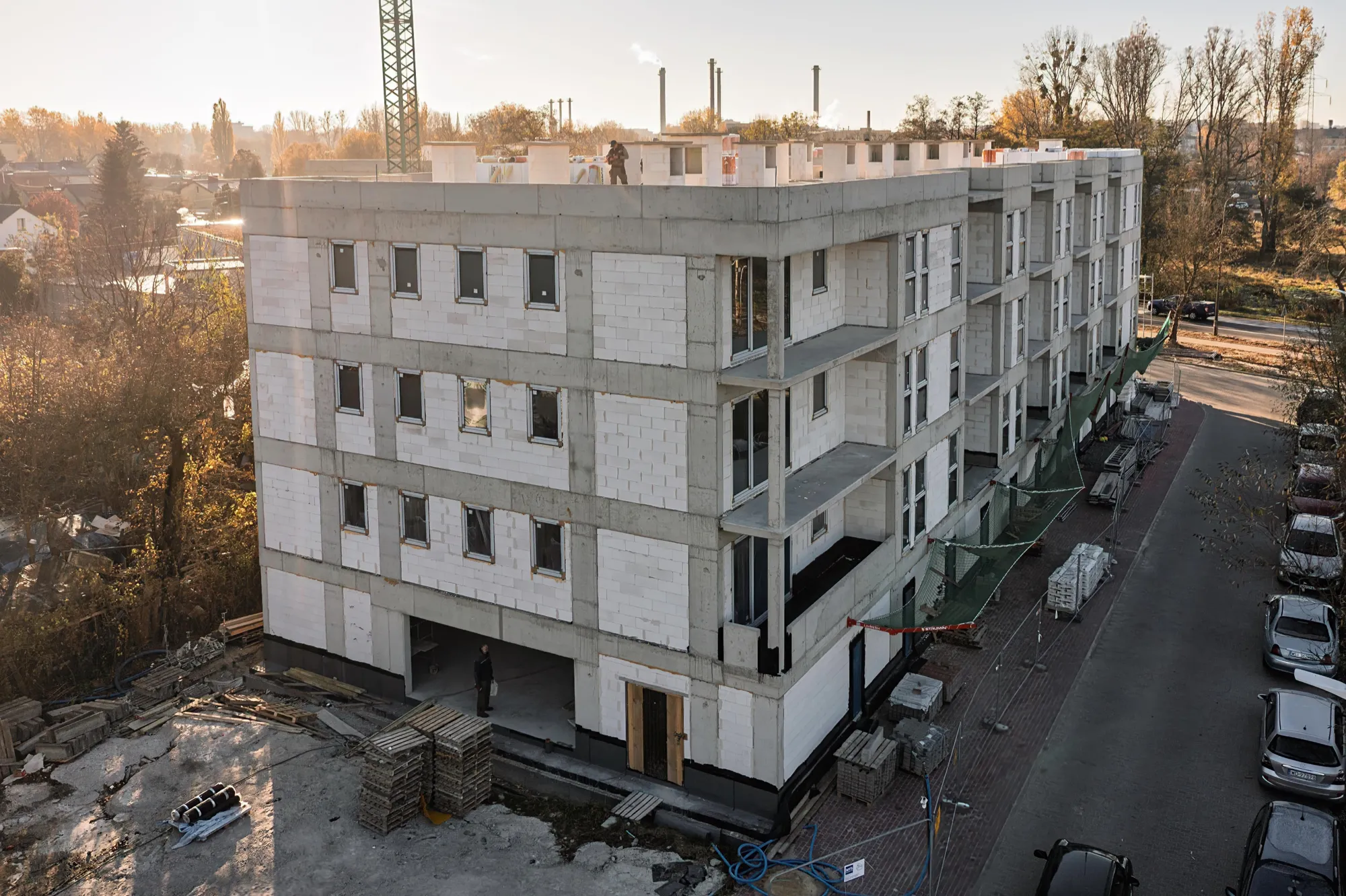

Raport z dnia 05.11.2024 r.
Prace budowlane
- Konstrukcja żelbetowa – wykonana w 100%
- Ściany osłonowe murowe – wykonane w 100%
- Ściany murowe wewnętrzne – wykonane w 95%
- Murowanie kominów – wykonane w 100%
- Izolacja fundamentów oraz patio– wykonane w 100%
- Szkło profilowe w garażu – wykonane w 100%
- Okna w mieszkaniach – wykonane w 90%
- Wełna lamelowa garażu – wykonane w 80%
Przyłącza
- Przyłącze wodno kanalizacyjne – wykonane w 80%
Prace sanitarne – wykonane w 5%
Prace elektryczne – wykonane w 15%
Prace wentylacyjne – wykonane w 15%
Rozpoczęto rozstawianie rusztowania oraz izolację termiczną i przeciwwilgociową dachu.

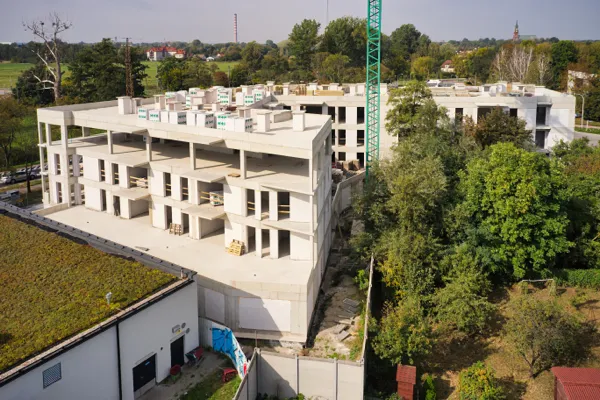

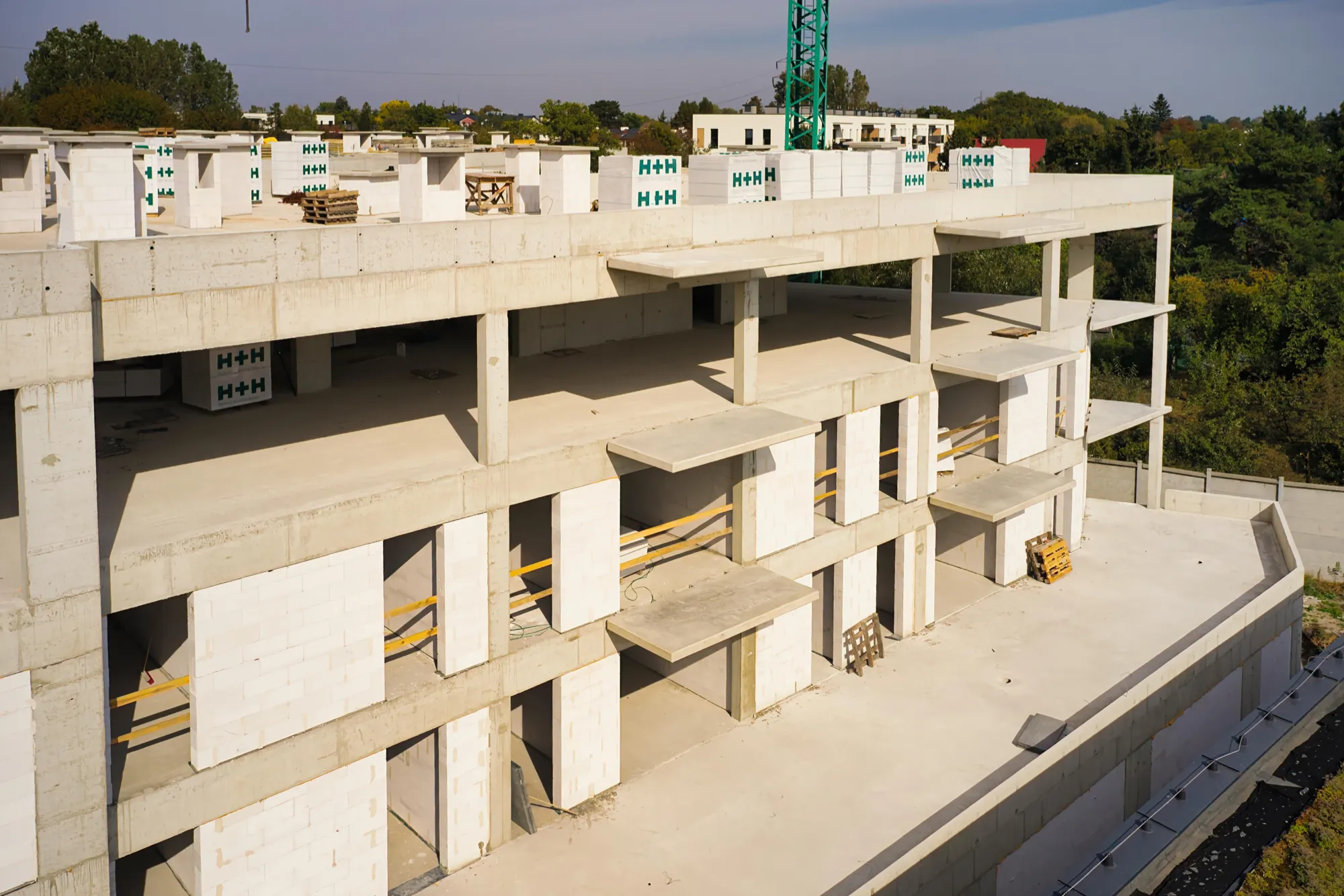

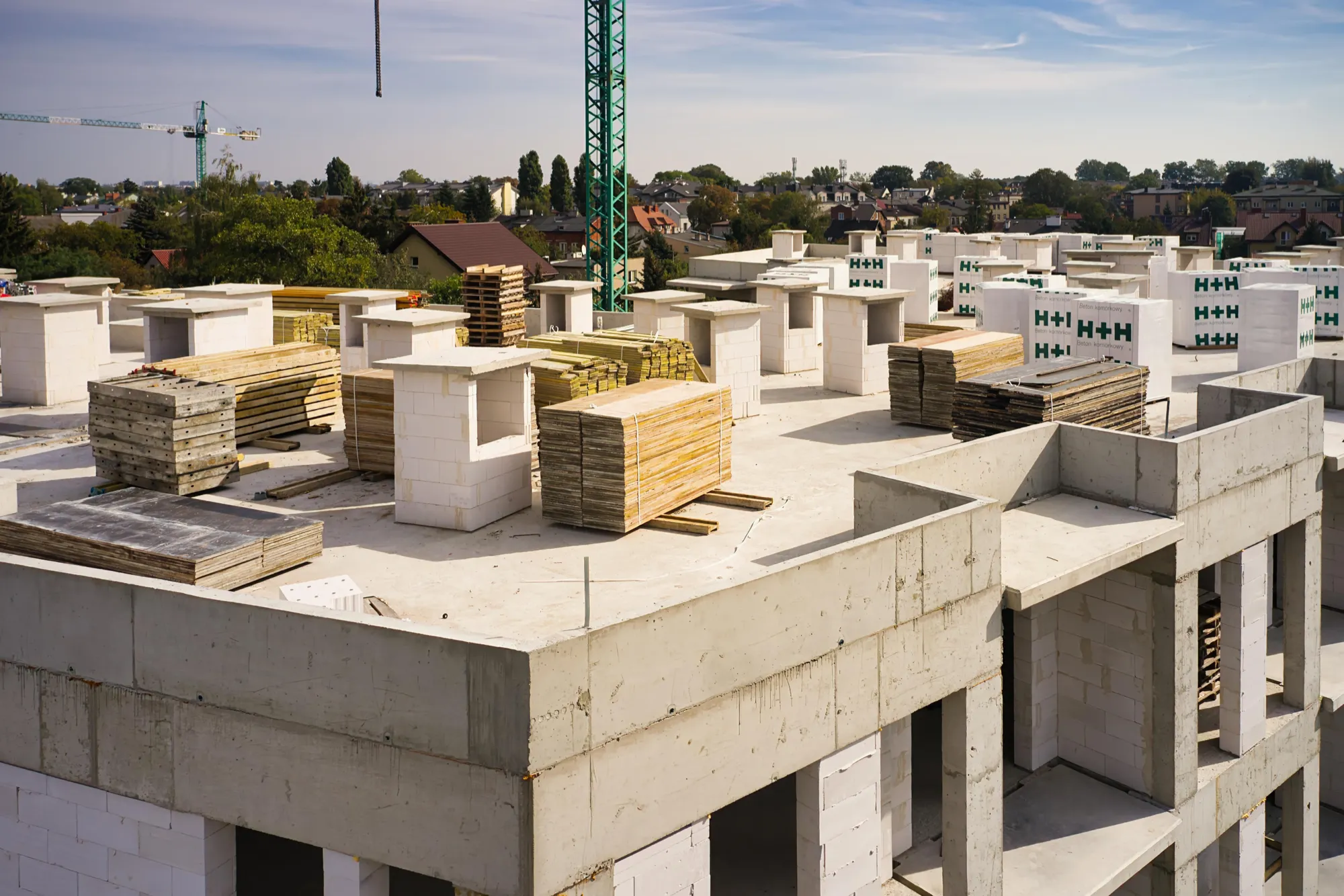

Raport z dnia 25.09.2024 r.
Prace budowlane
- Konstrukcja żelbetowa – wykonana w 100%
- Ściany osłonowe murowe – wykonane w 85%
- Ściany murowe wewnętrzne – wykonane w 60%
- Murowanie kominów – wykonane w 100%
- Izolacja fundamentów – wykonane w 50%
Przyłącza
- Przyłącze wodno kanalizacyjne – wykonane w 80%
